Réalisation du projet de construction

Retour à l'accueil  Terrain  Plans  Réalisation  Sécurité et accidents

A) Début au 17/05/01 (fondations)
B) 18/05/01 au 12/06/01(plancher RDC)
C) 13/06/01 au 23/06/01(murs porteurs RDC)
D) 24/06/01 au 26/06/01(plancher d’étage)
E) 27/06/01 au 9/07/01(murs porteurs d’étage)
F) 10/07/01 au 4/09/01(fin gros œuvre)
G) 5/09/01 au 14/10/01(couverture)
H) 15/10/01 au 30/03/03(Finitions)
I) 1/04/03 au 1/12/03(Caves,Carport,Réhaussement du terrain et Etang)



Mercredi 19/09/01



-Travaillé par petits intervalles depuis 12/09 car beaucoup de pluie

-16 H à 2  pour rives de toiture latérales et façades+crochets de gouttières ; reste à faire avant gauche.

-8 H à 2 pour lattage arrière toit (lattes à pannes)

-Rehausser tour de maison pour gel

-Mettre des plastiques de protection des emplacements des châssis.

-Couper la sous toiture pour rejoindre gouttières



Jeudi 20/09/01



-Mesurage châssis pour fabrication

Mesurer :

3 longueurs : haut – centre - bas

2 hauteurs : gauche - droite

Et prendre la mesure la plus grande

-Hauteur bas linteau parement - haut linteau porteur

-Retrait pierre bleue depuis intérieur parement jusque extérieur pierre bleue

-Contrôler la verticalité des murs (risque d’erreur)



Vendredi 21/09/01



-3 H 30 à 3 et 6 H à 2 :

-Continué volants (planches de rive de façades) + gouttières soudure zinc



Samedi 22/09/01



-4 H 30 seul et 4 H 30 à 2 :

-Placé les descentes gouttières et commencé la couverture en tuiles.



Lundi 24/09/01



-4 H à 2 et 5 H seul :

-Travaillé sur alignement des fermes (rectification alignements)



Mardi 25/09/01



-8 H 30 à 2 :

-Continué couverture en tuiles face avant et alignement des fermes.



Vendredi 28/09/01



-4 H à 2 :

-Continué tuiles avant



Samedi 29/09/01



-3 H 30  seul :

-Continué tuiles avant



Dimanche 30/09/01



3 H à 2

-Placé les rives avant gauche



Lundi 01/10/01



-4 H à 2

-Continué tuiles avant



Mardi 02/10/01



-5 H à 2 :

-Terminé couverture avant

-Refixé pièce supérieure du Velux s’étant envolée avec le vent.

-Commencé l’alignement des fermes arrières.



Mercredi 03/10/01



-7 H 30 à 2 :

-Placé les rives arrières gauche

-Commencé la couverture arrière



Jeudi 04/10/01



-5 H seul :

-Habillé le bas du Velux ; à recommencer car écart entre tuiles trop important ; avais pris une latte de bois en repère d’alignement mais elle n’était pas droite ; toujours prendre une latte en alu pour des alignements.



Vendredi 05/10/01



-3 H seul :

-Continué tuiles dessous Velux arrière



Dimanche 07/10/01



-3 H 30 à 2 :

-Continué habillage Velux

-Replié la grue, vent fort.



Lundi 08/10/01



-3 H à 2 :

-Continué l’habillage Velux, travaillé sans grue (vent fort).



Mardi 09/10/01



-3 H à 2 :

-Continué l’habillage du dernier Velux (pas de grue, vent fort)



Mercredi 10/10/01



-9 H à 2 :

-Continué couverture tuiles arrière

-Rangé les déchets (+-1H) triage plastiques, bois, fer, pierres



Vendredi 12/10/01



-11 H à 2 :

-Fabriqué le support de faîtière, commencé le recouvrement de la faîtière

Reste quelques tuiles à l’arrière à terminer



Samedi 13/10/01



-9 H 30 à 2 :

-Continué faîtières+coupé et collé tuiles long rive ARD

-Peint rives avant



Dimanche 14/10/01



-6 H à 2 :

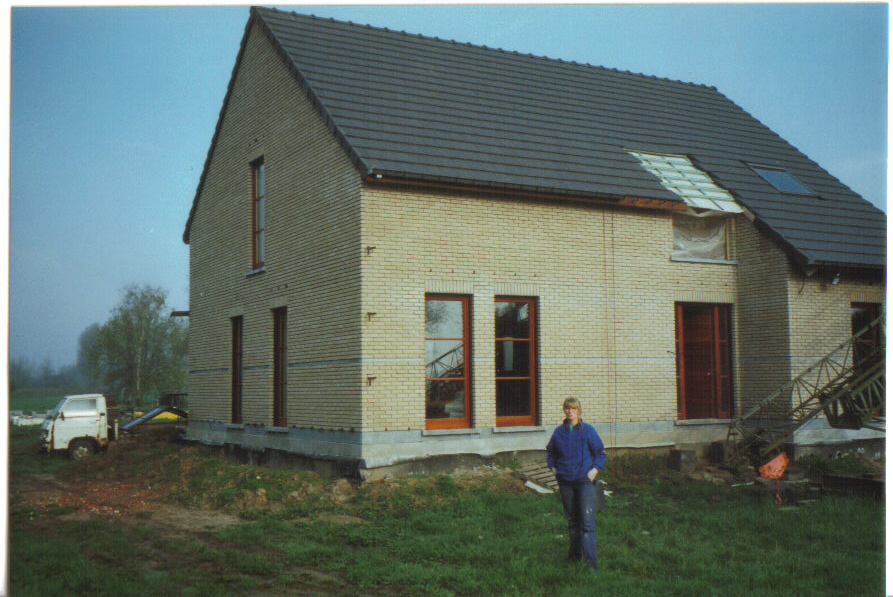

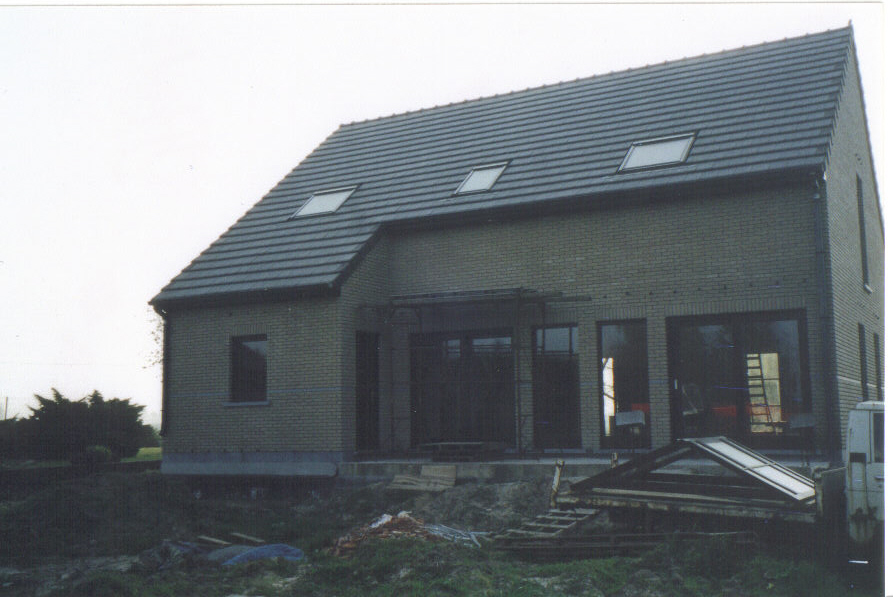

-Terminé la couverture

-Peint rives façade arrière



Agrandissement

Agrandissement
