Mardi 10/07/01
-8 H
-3 hommes
-Commencé le mur parement sud
-Dû acheter des mursecs à visser dans béton armé pour colonnes arrières
Mercredi 11/07/01
-8 H
-3 hommes
-Continué le parement sud jusqu’au bandeau de pierre bleue
-Avons Relevé les niveaux pour placement des sablières de la charpente côté nord.
-Vérifier emplacement des poutres d’hourdi avant de forer dans le sol pour la fixation de la sablière.
-Pourtours de la maison à remblayer pour placement de l’échafaudage.
Jeudi 12/07/01
-8 H
-3 hommes
-Continué quelques tas de parement sur le bandeau de pierre bleue côté sud.
-Commencé le placement du soubassement de pierre bleue à l’avant.
-Avons placé les sablières nord+2 fermes
-Ferme nord : avons oublié de placer 2 cornières talon en biais pour la fixation de la ferme côté pignon. Avons donc dû placer des chaînages avec clous pour la fixation.
-Notre foreuse HS : à racheter.
-Avons utilisé la grue du constructeur en plus de la nôtre pour placement fermes.
Vendredi 13/07/01
-4 H 30
-3 hommes
-Continué parement avant
-Avons constaté quelques briques de parement avant de travers, faire remplacer.
-Rangé chantier et repris leurs poutres de coffrages.
-Manque 1 bloc porteur sur mur porteur central en face avant
-Avons déchaussé 1 bloc porteur sur le pignon nord en heurtant avec une ferme suspendue à la grue flèche. (À refixer).
-Début des congés annuels du constructeur
Mercredi 18/07/01
-Monté l’échafaudage à l’étage pour placement charpente
-Placé des ficelles de contrôle pour alignement des fermes de charpente lors du positionnement.

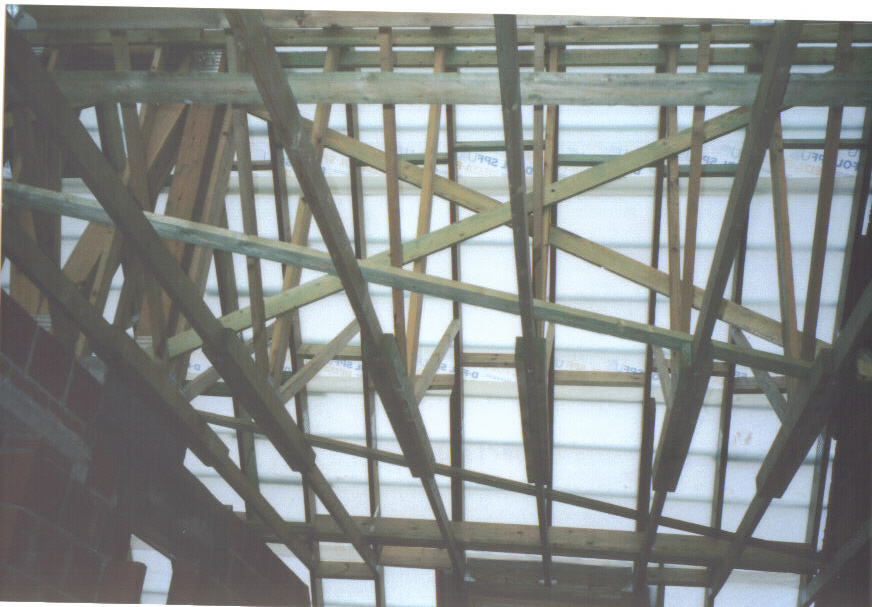

-Positionné les fermes en fonction des besoins dans le temps.
-Installé le diba des linteaux fixé aux sablières.
-En prévision du mauvais temps ; replié les 2 grues flèches.
Jeudi 19/07/01
-Acheté 6 Tonnes de gravier 6-13 et le drain géotextile pour le placer le tour de la maison(ne sert à rien car eau présente sous vide sanitaire en faisant chemin inverse vers les blocs).
-à 3 : placé les poutres sur échafaudages.
-à 2 : placé 4 fermes au nord (sans cloueuse)
Samedi 21/07/01
7 H à 5 ; 7 H à 3
-Nettoyé les abords du vide sanitaire, placé le gravier et le drain sanitaire (5 X 7 H)

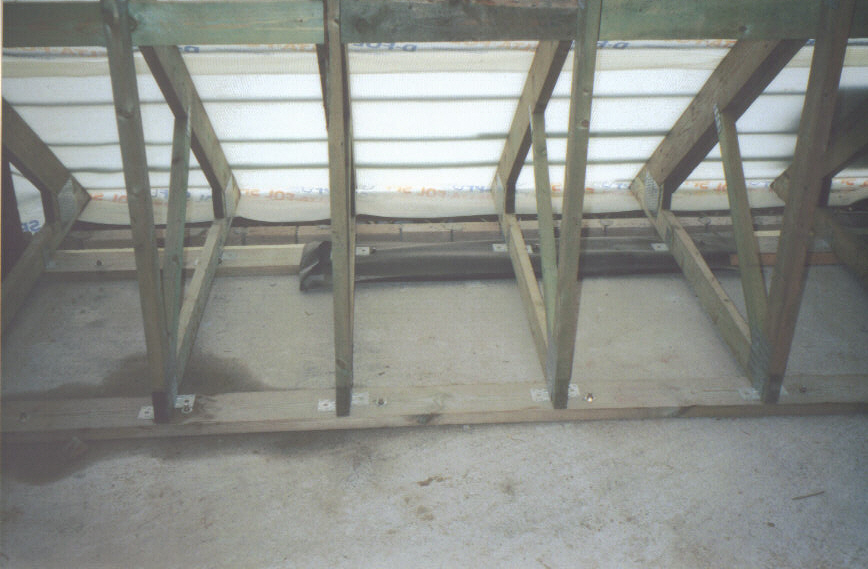

-Placé la sablière sud (+ pris les niveaux) ; reste des contrepoids à mettre tous les 0.6m en les clouant à la sablière.
-Placé la ferme contre le pignon sud et essayé de placer la poutre treillis centrale, mais forçage sur la hauteur. Remarque : nous n’aurions pas dû placer la dernière ferme nord pour faciliter le passage de la poutre treillis ( 3 x 7 H)
Dimanche 22/07/01
-6 H à 3 ; 5 H à 6 :
-Placé 5.5 fermes ; dû arrêter par manque d’équerres de fixation des pieds à la sablière. Les équerres avaient été fournies avec les fermes de charpente, mais erreur de livraison.
Mardi 24/07/01
-3 H à 2 :
-Remblayé le tour de maison avec de la terre (pour couvrir le gravier du drain sanitaire)
Mercredi 25/07/01
-4 H 30 à 3 :
-Assemblé 5 demi fermes=2.5 charpentes
Jeudi 26/07/01
-9 H à 5 :

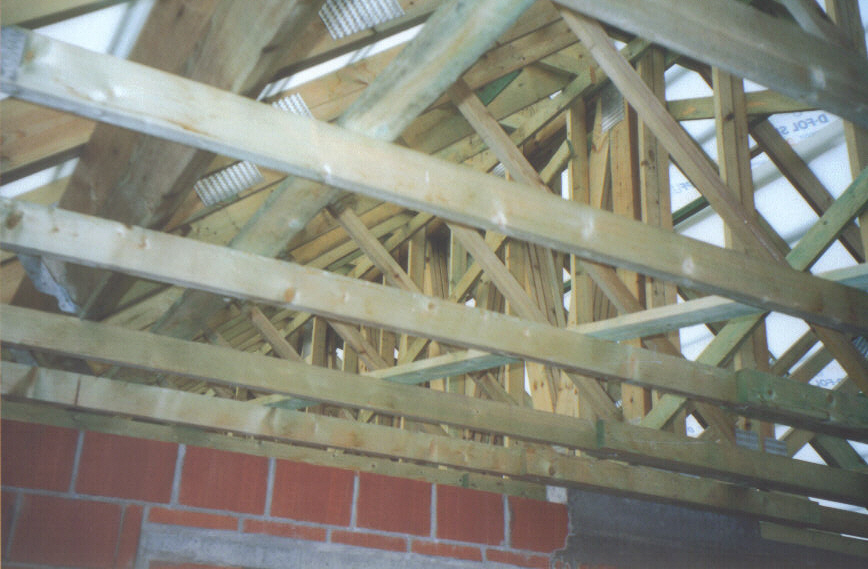

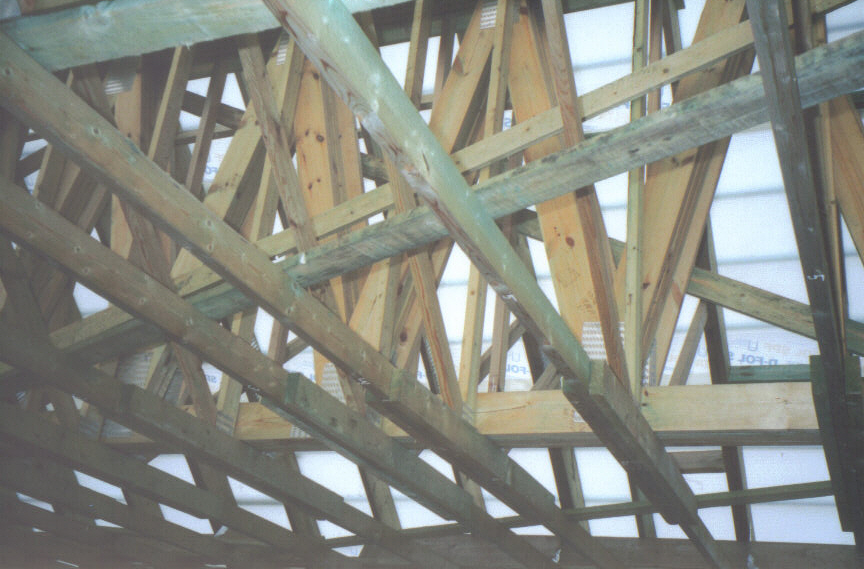

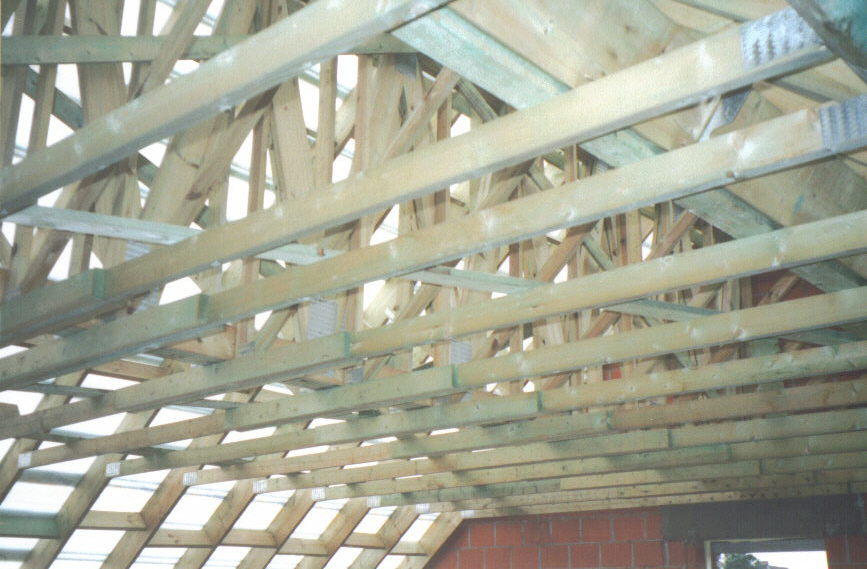

-Terminé la charpente et la fixation des contreventements+poutres D
-reste à mettre les poutres B-A et les chaînages manquants (21 pces) ; couper les bouts dépassant de V1
-rangé le chantier et descendu les échafaudages.
-replié la grue
-reste quelques V1-V2 à terminer de clouer.
Lundi 30/07/01
-3 H 30 seul :
-Coupé les bouts de V1
-Cloué le reste des V1+V2
-Mis ficelles pour mesure de rattrapage des erreurs, pris les mesures.
Mardi 31/07/01
-4 H seul :
-Placé le reste des chaînages
Mercredi 01/08/01
-9 H 30 à 4 :
-Déplacé la grue flèche
-Placé le reste des contrepoids
-Commencé la sous toiture
Lundi 06/08/01
-8 H à 4 :
-Terminé la sous toiture
-Reste à fixer la sous toiture le long du mur extérieur (on aurait dû le faire au fur et à mesure)
-Acheter une échelle de 11 m
Samedi 11/08/01
-9 H à 3 :
-Commencé le carottage (fait 22 trous) dans le vide sanitaire et les planchers béton
Dimanche 12/08/01
-7 H 30 à 5 :
-Terminé les carottages
-Décoffré et enlevé les étançons du RDC qui avaient servi lors de la coulée du plancher d’étage.
-Reste à enlever les bois sous les linteaux.
Lundi 20/08/01
-Retour de congés annuels du constructeur
-8 H
-5 hommes
-Continué parement sud et avant
-à 4 : avons décoffré les linteaux du vide sanitaire+évacué les déchets du vide.
-Reste 3 poutres dans vide sanitaires trop longues pour les ressortir (à couper et à évacuer)
Mardi 21/08/01
-8 H
-6 hommes
-Continué parement sud et avant
Mercredi 22/08/01
-8 H
-5 hommes
-Terminé parement avant CH1
-Erreur de parement arrière ; à faire démonter et recommencer
-Livraison des tuiles
Jeudi 23/08/01
-8 H
-5 hommes
-Recommencé le parement arrière du cellier au dessus du bandeau de pierre bleue.
-Continué le pignon sud+mur arrière et commencé le soubassement en pierre bleue côté nord
Vendredi 24/08/01
-8 H
-6 hommes
-Terminé parement arrière cellier
-Commencé parement nord
Dimanche 26/08/01
- ? H à 5 :
-Enlevé les restes de béton provenant des coulées de compression et de maçonnerie
-Nettoyé le RDC et l’étage
Lundi 27/08/01
-8 H
-5 hommes
-Continué parement pignon nord
Mardi 28/08/01
-8 H
-5 hommes
-Terminé le pignon nord
-Commencé le soubassement de pierre bleue à l’arrière
Mercredi 29/08/01
-8 H
-6 hommes
-Terminé le parement pignon nord
-Commencé le parement arrière et avant
-Dû couper dans des bandeaux de pierre bleue pour correspondre avec la pose des briques de parement
-à 4 X 8 H30 : Avons commencé le placement des Velux
Jeudi 30/08/01
-8 H
-6 hommes
-Continué le parement arrière et avant

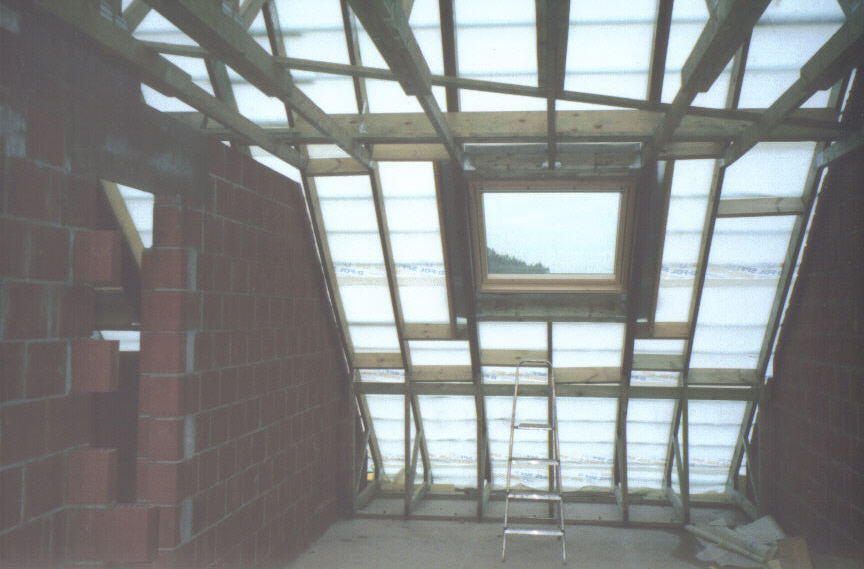

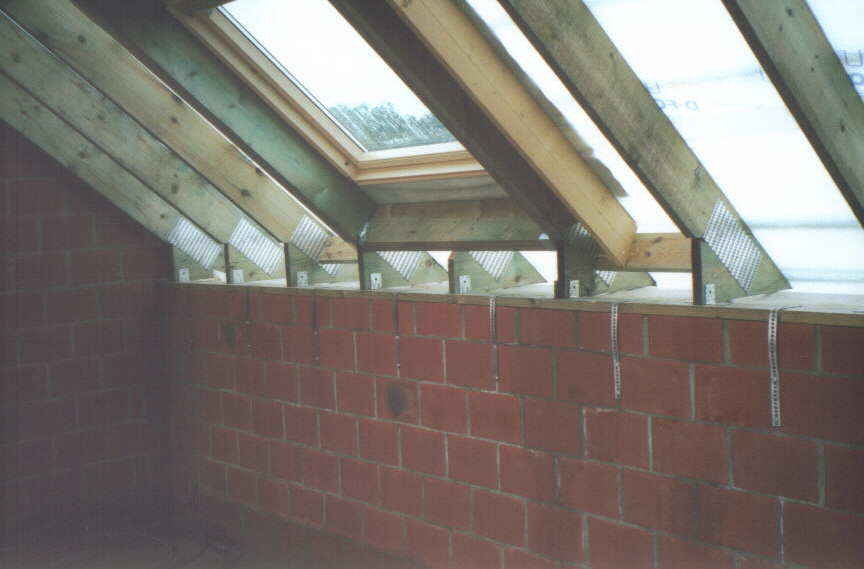

-7 H 30 à 4 : Avons continué le placement des Velux
Vendredi 31/08/01
-8 H
-6 hommes
-Il a plu presque toute la journée, ce qui a empêché un travail continu.
-Terminé le parement arrière ; 2 briques à changer.
-3 H 30 : à 4 : Avons terminé le placement des Velux
-Rapporter le solin de plomb excessif au fournisseur.
Samedi 01/09/01
-12 H à 3 :
-Latté les lattes à panne avant, mais nous nous sommes trompés dans les prises de mesures ; dû modifier le dépassant de toit en recul et recommencé le lattage
-Racheter 60 lattes de 4.2m et les clous
Dimanche 02/09/01
-Constaté vol sur chantier
+-1.000 € de préjudice
Mardi 04/09/01
-8 H
-6 hommes
-Terminé le parement
-Ont repris leur matériel
-Avons constaté joints de parement coin arrière trop grands ; à faire recommencer
(1 maçon est revenu plus tard pour corriger l’erreur)
Fin du travail du constructeur ;début
de notre mise en œuvre
