A) Début au 17/05/01 (fondations)
B) 18/05/01 au 12/06/01(plancher RDC)
C) 13/06/01 au 23/06/01(murs porteurs RDC)
D) 24/06/01 au 26/06/01(plancher d’étage)
E) 27/06/01 au 9/07/01(murs porteurs d’étage)
F) 10/07/01 au 4/09/01(fin gros œuvre)
G) 5/09/01 au 14/10/01(couverture)
H) 15/10/01 au 30/03/03(Finitions)
I) 1/04/03 au 1/12/03(Caves,Carport,Réhaussement du terrain et Etang)



Vendredi 18/05/01



-Pas d’ouvrier: attente du séchage des fondations

-Constaté 1.5 cms de retrait du béton

-Livraison par fournisseur des blocs (2 arrivages)

-Constructeur venu placer son container d’outillage + poutrelles bois

-Livraison du silo à mortier (dû faire base plane et horizontale pour stabilité)

-Téléphoné au constructeur qui apportera ses clôtures lundi

-Récupérer les cautions des palettes de matériaux

-Matériaux : dû prendre par palettes complètes

-Rendu 17 palettes le 6/6, reste 8 à rendre




Mardi 29/05/01



-8 H

-3 hommes

-Placé leur grue flèche

-Changé de place le container outillage

-Mis une gaine autour de chaque fil de la boucle de terre sortant des fondations



Mercredi 30/05/01



-8 H

-8 hommes

-Livraison plancher RDC : 5 hourdis (entrevous) cassés, inscrits sur bon de livraison

-Commencé les murs du vide sanitaire avec murfort à chaque tas





Jeudi 31/05/01



-8 H

-8 hommes

-Continué le mur du vide sanitaire

-Remarqué un étrier diam 8 coincé dans murfort, ils doivent en refabriquer un

-Je dois apporter des sacs poubelles

-Compter le nombre de barres dépassant du vide sanitaire-poteaux RDC (1.2m X 30 pces pour recouvrements)

-Peut-être en refaire pour linteaux RDC ? (À suivre)

-Faire des dépassants poteaux porche ? (12 X 1.2m)

-Acheter diba min 1m de largeur

-Ont terminé les blocs du vide sanitaire + cimenté le tour du vide sanitaire (pas encore mis de coaltar)

-Ai donné le plan de la pose du diba + les copies techniques de chaque plancher

-Suis allé commander le plancher étage en terre cuite

-Suis allé acheter câble électrique 4X16 mm2 + la gaine pour connecter le compteur temporaire (ce câble servira pour la connexion définitive du coffret de la maison ; n’ai pas coupé la longueur)

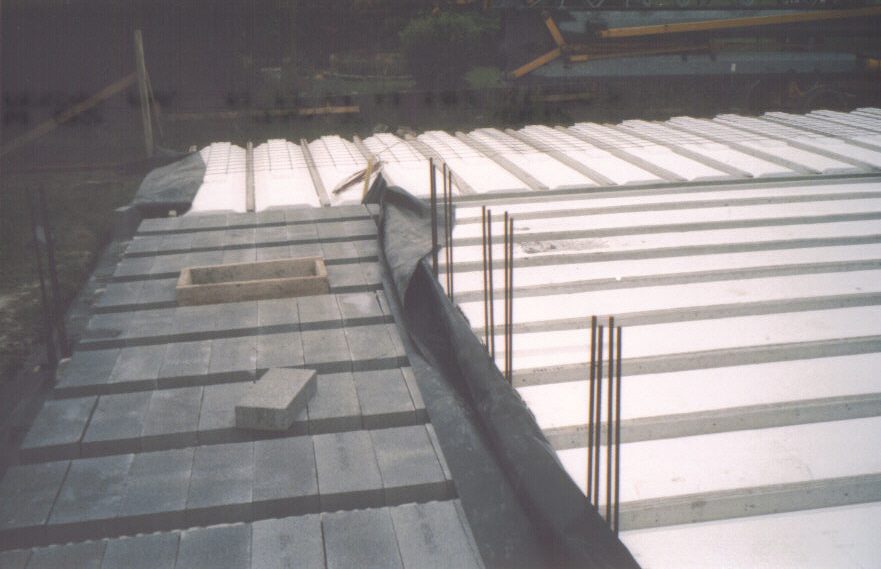

Agrandissement




Vendredi 01/06/01



-8 H

-8 hommes

-Continué la couche de coaltar sur le tour du mur du vide sanitaire

-Coffrent les linteaux du vide sanitaire mais vont les couler en même temps que les poteaux du vide sanitaire et la couche de compression de la dalle de plancher du RDC

-Placent les poutres et entrevous en polystyrène expansé du RDC

-Ai commandé au fournisseur 1 camion avec un peu de tout : isolant de mur en polystyrène extrudé 6 cms, blocs de mur porteur de RDC (treillis terre cuite épaisseur 14 cms), briques de parement, blocs de terre cuite 9 cms pour cloisons.1 chargement complet pour limiter les frais d’expédition.

-Ont placé le diba (débordement du mur : 1cm) de tour de plancher

-Ai contrôlé perpendicularité murs vide sanitaire, OK

-Ont placé les poutrains et entrevous du RDC + fait coffrage de l’entrée vers le vide sanitaire.

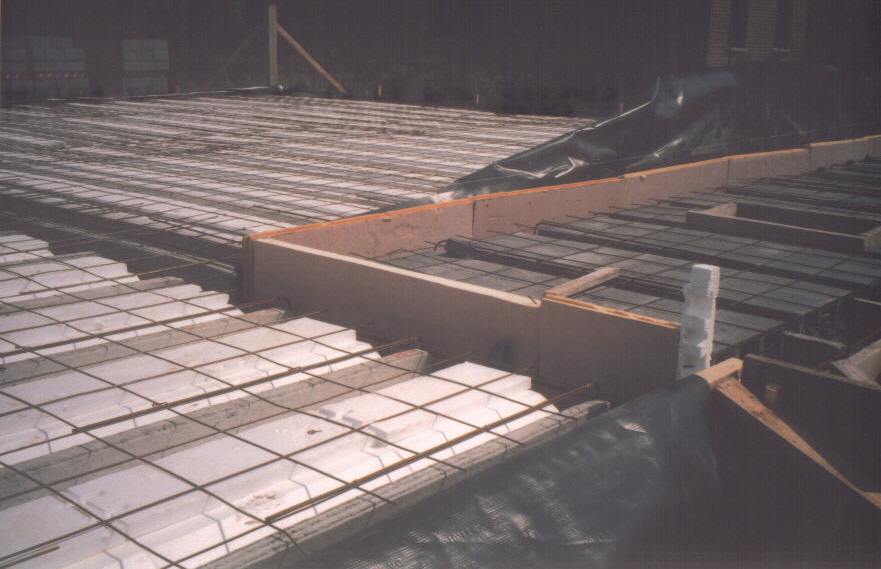

Agrandissement

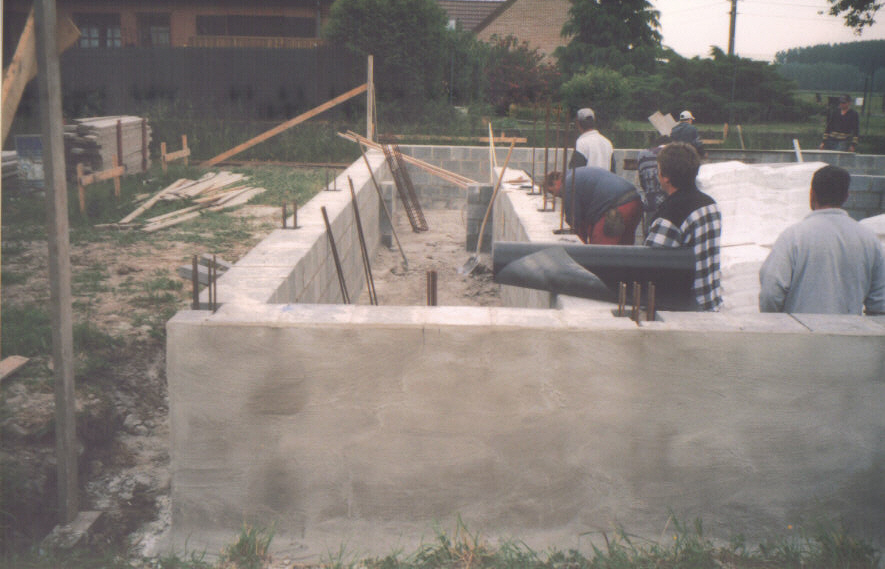

Agrandissement







Constatations, remarques et suivi :

*CH4/10(tour de plancher) doit être enrobé de 2 cms de béton ; d’où limite maxi depuis intérieur du mur : 12 cms.

*Diba gauche pas dans mur de 1 cm

*Les étriers des poteaux viennent au dessus des CH4/10

*Diba : tout revérifier avec les maçons

*Diba au dessus des linteaux

*Replacé tout le plancher béton (de porche) à 4 hommes au soir (débordement 6 cms vers intérieur

*Commander 13 m3 de béton pour plancher RDC




Dimanche 03/06/01



-Acheté camionnette de chantier

-Mesuré poutrelles treillis de la charpente :

Longueur 8m05

Hauteur 2m10

Epaisseur (pour les 4) : 16 cms

-Décidé de fabriquer linteau complémentaire pour épaisseur sous poutre treillis charpente.



Lundi 04/06/01



-Remis poutres hourdis

-Ai fabriqué barres diam 12 dépassant poutres RDC : 10 barres de 1.2m



Liste à vérifier avant la coulée de la couche de compression de la dalle du RDC :

*Etrier diam 8 à fabriquer poteau gauche

*CH4/10 à 12 cms maxi du mur intérieur de vide sanitaire (2 cms enrobage) +grillage aussi

*Diba débordement 1 cm

*Etriers poteaux viennent au dessus des CH4/10

*Linteau vide sanitaire LS1 (coffrer le dessus sinon communication entre les 2 planchers : extérieur et intérieur)

*Linteaux : mettre les écarteurs lorsque coffrages terminés, sinon seront aplatis.

*Coffrages intérieurs : armatures à placer

*Grillages : les lier ensemble, ensuite avec le CH4/10 de tour plancher, et les lier en tirant

*Fil de terre (boucle) ne sort pas là

*Linteau sanitaire LS2 : diba du dessus à découper

*Linteau sanitaire LS1 : trou côté nord polystyrène passage béton

*Barres dépassant poteaux 10 de diam 12 à mettre de 1.2m

*Couper certains fils pour passage CH4/10

*Lorsque tout terminé, avant coulée du béton, chercher les trous par où le béton pourrait couler.

*Coffrage linteau LS1 de travers

*Contrôle ferraillage lorsque tout terminé, rien ne manque

*Erreur linteau LS1 : 15 cms de pose d’un côté, de l’autre 35 cms

*Comment vont-ils voir la mesure intérieure du bloc de vide sanitaire ?

*Mesurer les coffrages lorsque seront terminés

*Prendre des bottes pour marcher lors de la coulée du béton

*Linteau LS1 CH4/10 dans coin jonction dépasse

*Vérifier hauteur 20 cms des coffrages




Mardi 05/06/01



-8 H

-5 hommes

-Ferraillage et coffrages planchers

-Demandé constructeur :

*Béton commandé 13 m3 de 350kgs/m3 hydrofugé ? OK

*Quand congés du bâtiment ?

NB : pour dépôts prochains matériaux, laisser le passage pour notre poclain

-Camion pompe qui devait livrer le béton est en panne, reporté à demain



Mercredi 06/06/01



-Livraison matériaux parement et isolant

-Vibré les poteaux de vide sanitaire

-Coulé la chape de compression (13 m3)

-Passé 2 fois au travers du plancher polystyrène lors de la coulée (3 entrevous cassés ; passé par le dessous pour les remplacer).

-Discuté de hauteurs sous linteaux de RDC par rapport niveau 0 ; extérieurs 2.37m (2.15m+0.22m pour les futurs caissons des volets roulants) ; intérieurs 2.05 m

-Demande de contrôle du niveau 0 après séchage béton de compression





Mardi 12/06/01



-8 H

-6 hommes

-Constaté fissures dans le béton séché (on aurait dû le mouiller avant la coulée et lors du séchage) NB : il existe un produit à pulvériser lorsque le béton a été coulé et nivelé

Les poutrains absorbent l’eau de la chape de compression (les entrevous pas puisque en polystyrène)





Agrandissement

-Ai amené les pierres bleues du tour de parement. De l’huile hydraulique y a coulé lors du déchargement ; nettoyé au White spirit,laissé sécher et recommencé,OK taches disparues.

-Commencé murs porteurs RDC, placé les dibas et les murforts.

-Prendre du serre-flex pour câble 4 X 16mm2

-Compteur électrique temporaire pas assez puissant pour grue constructeur ; EDF ne veut pas monter au dessus des 10 A. Le constructeur a remis un groupe électrogène triphasé 20 A.

-Vérifier les côtes des murs en construction.

-Ont apporté 3 grilles de clôture de chantier

-Décoffrer intérieur vide sanitaire pour voir si poteaux et linteaux bien remplis (fait le 20/08)

-Contrôler les mesures des pierres bleues (soubassement)

-Acheter désherbant sélectif pour herbes long clôtures

-Contrôle dimensions bandeau pierre bleue : constaté erreur dans dimension d’un pierre ; fournisseur la recommence.
