Mercredi 13/06/01
-8 H
-7 hommes
-Ai téléphoné pour plancher terre cuite : est prévu le 18/06
-Continué les murs porteurs RDC
-Ont oublié bloc dessus haut sud linteau ouest
Jeudi 14/06/01
-8 H
-6 hommes
-Continué murs porteur RDC

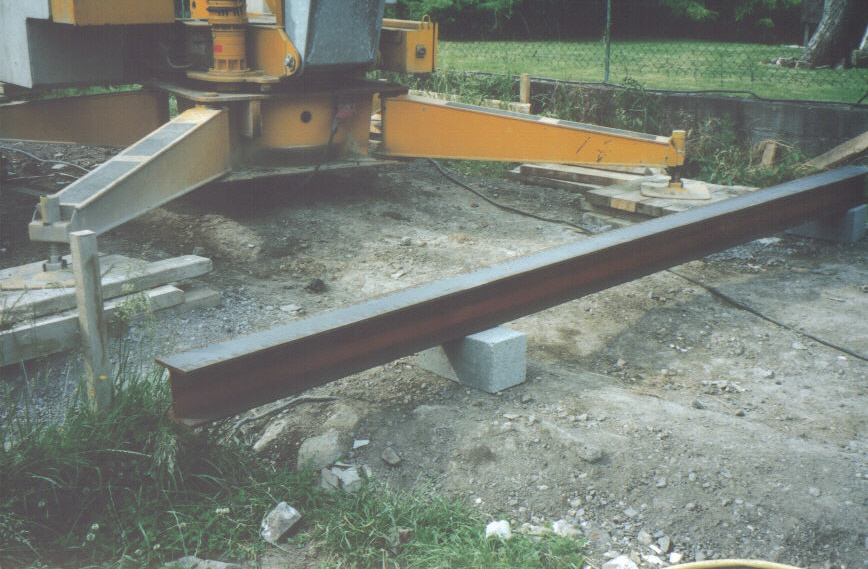

-Ai apporté la poutrelle HEB 180 de 4.5 m (poids 293 kgs)
-Reste 3 CH4/10 en stock
-Remarqué poteau arrière ; 2ème en partant du nord, n’est plus bien placé ; ont dû le plier (à redresser)
-Le diba au pied des poteaux doit être écarté pour ne pas bétonner dessus (sur pliage)
-Ils doivent mettre les écarteurs diam 8 recouvrement 20
-L’étrier du dessus doit être placé si besoin à une hauteur maxi – 5 cms
-Ils doivent placer les étriers mobiles sur les linteaux+les coudes de liaison entre poteaux et linteaux.
-Mettre les liaisons diam 12 et diam 14 horizontales entre les 2 linteaux arrière
Vendredi 15/06/01
-8 H
-6 hommes
-Terminé les murs porteurs du RDC

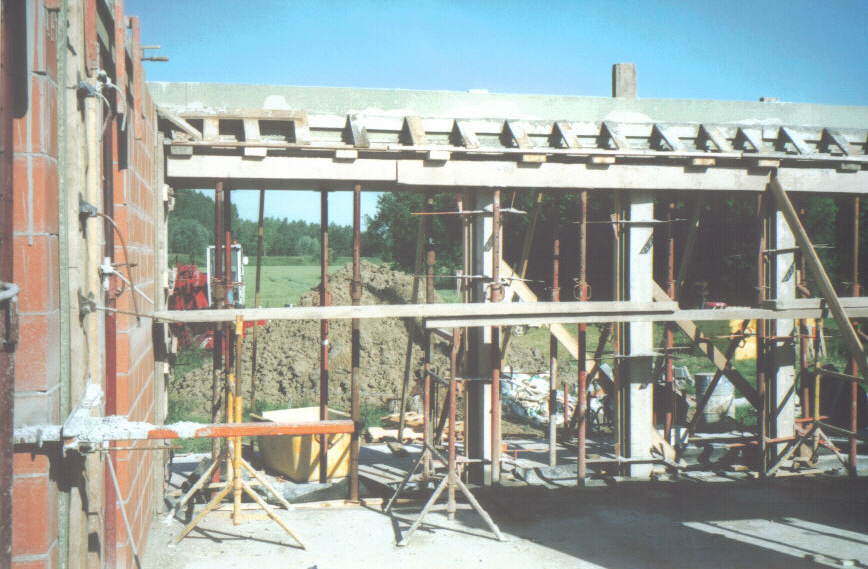

-Commencé les coffrages des poteaux et des linteaux
-Reste asselet de la poutre HEB 180 à faire
-Vérifier position verticale avant coulage des poteaux.
-La tête de mur entre hall et cuisine n’est pas d’aplomb (déport léger suite à un déplacement de guide de maçonnerie)
Dimanche 17/06/02
-Vérifié pierre bleue : 2 erreurs de dimension, à faire modifier par le fournisseur.
Lundi 18/06/01
-8 H
-5 hommes

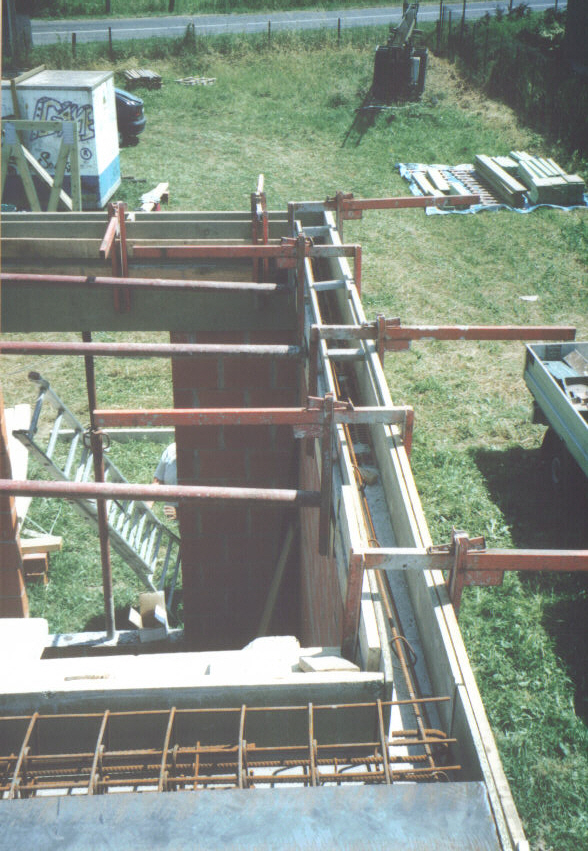

-Terminé les coffrages et coulé béton hydrofuge 1.5 m3 amenés sec depuis la centrale par constructeur+vibré poteaux
-Ai placé moi-même les étriers car maçons ne savent pas lire mon plan de ferraillage
-Monté linteaux intérieurs sur épaisseur 34 cms et largeur 2 x 30 au lieu de 25.beaucoup de béton tombé par terre. (Ont placé béton avec grue et petit silo)
-Comme plancher étage n’arrivera que mercredi matin, ils ne viendront plus cette semaine (autre travail prévu ailleurs en attendant)
Mercredi 20/06/01

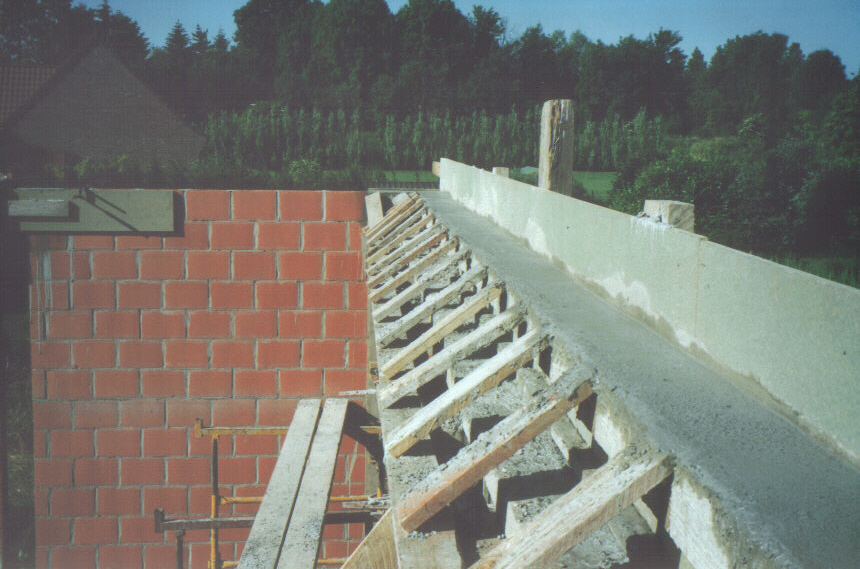

-Livraison plancher d’étage en terre cuite
-Manque 1 poutre 2.6 m (GF112) (reçue le 21/06)
-Ai téléphoné au constructeur pour annoncer réception plancher : viendront lundi.
-NB : avant la coulée de compression d’un plancher, remplir les trous de la première rangée d’entrevous, sinon passage de béton et gaspillage vers intérieur des entrevous.
Vendredi 21/06/01
-Ne les ai pas vus mais sont venus décoffrer les linteaux et les poutres
-Ai remarqué que manque un peu de béton (à recharger) sur poutre sud + au bas de la poutre sud ouest+poutre milieu nord
-Ai reconduit au fournisseur les 2 pierres bleues de mauvaise dimension, me les ont rendues OK.
Samedi 23/06/01
-Mesuré les éléments de demi fermes de charpente pour assemblage ultérieur.
