Réalisation du projet de construction

Retour à l'accueil  Terrain  Plans  Réalisation  Sécurité et accidents

A) Début au 17/05/01 (fondations)
B) 18/05/01 au 12/06/01(plancher RDC)
C) 13/06/01 au 23/06/01(murs porteurs RDC)
D) 24/06/01 au 26/06/01(plancher d’étage)
E) 27/06/01 au 9/07/01(murs porteurs d’étage)
F) 10/07/01 au 4/09/01(fin gros œuvre)
G) 5/09/01 au 14/10/01(couverture)
H) 15/10/01 au 30/03/03(Finitions)
I) 1/04/03 au 1/12/03(Caves,Carport,Réhaussement du terrain et Etang)

3)Réalisation

Vous trouverez ci-dessous toute la retranscription de nos cahiers de chantier ; y sont également inscrits les temps de réalisations et le nombre de personnes ayant travaillé sur un poste.

Si vous êtes seul, oubliez votre projet d’autoconstruction.

Si votre conjoint ne semble pas prêt(e) à participer activement au projet ;oubliez votre projet d’autoconstruction.

Si votre ou vos enfants ne sont pas d’une grande aide, oubliez votre projet d’autoconstruction.

Si de la famille,et parfois même si c’est illégal des amis, ne savent pas venir vous donner le coup de main nécessaire ; lorsque par exemple des charges très lourdes doivent être levées ou que de la main d’œuvre en très grand nombre est nécessaire pour un certain type de travail, oubliez votre projet d’autoconstruction.

Si pourtant vous voulez y aller, ce qui suit vous sera d’une aide très précieuse.

Retranscription des cahiers de chantier

Cahier n°1 du début au 12/02/2002

Sans date :

Accès engins

Au poclain (1 X 30 H)

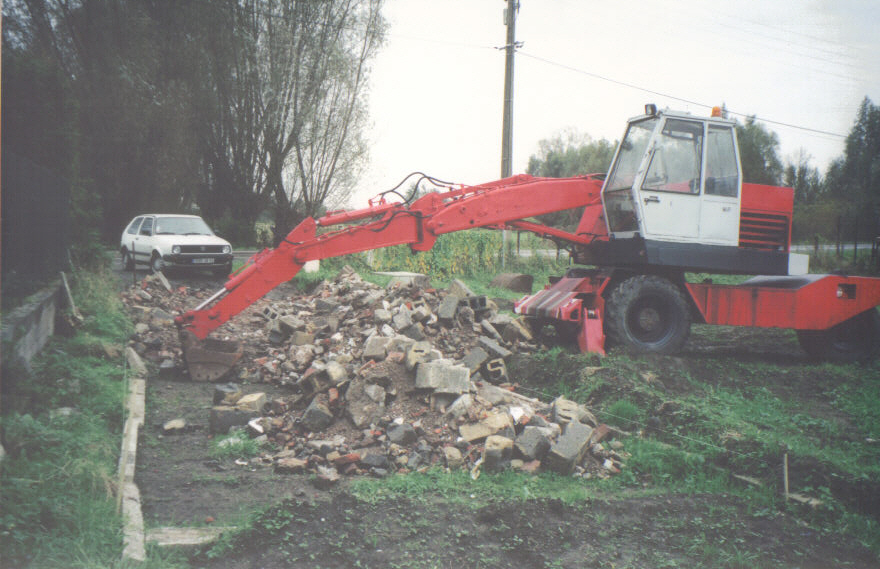

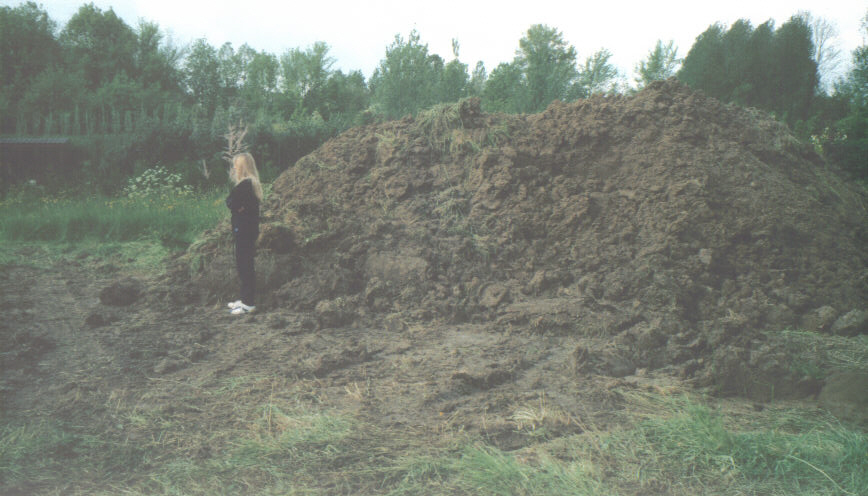

120 Tonnes de gravats

Pour permettre aux camions semi-remorque de livrer les matériaux et au camions béton de s’approcher pour couler.

NB : Les décombres sont gratuits,avec même la possibilité de les faire étendre par le déposant

Agrandissement

Agrandissement

Sans date :

Préparations ferraillages

Barres de fondations:

Pliage étriers : 8 H

Gabarit fabrication : 8H

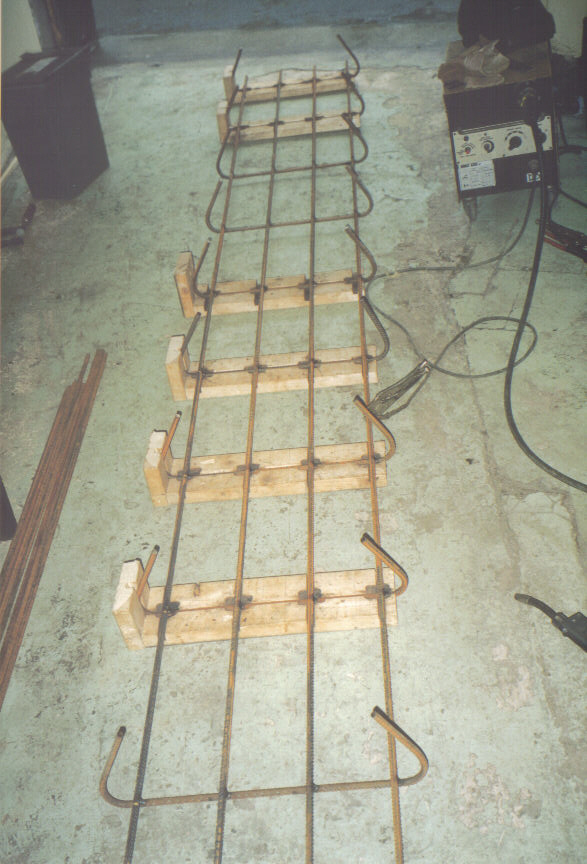

Soudures barres fondation et assemblages : 24 H

Agrandissement

Poteaux sanitaires (3 pces)

Pliage étriers : 8 H

Gabarit fabrication : 8H

Soudures étriers et poteaux : 8 H

Poteaux RDC (3 pces)

Pliage étriers : 12 H

Gabarit fabrication : 8H

Soudures étriers et poteaux : 5 H

Linteaux RDC (poutres-force incluses) et étage (12 pces)

Pliage étriers : 16 H

Gabarit fabrication : 8H

Soudures étriers et linteaux : 24 H

Linteaux sanitaires (4 pces)

Pliage étriers : 8 H

Gabarit fabrication : récupération des gabarits linteaux RDC)

Soudures étriers et linteaux : 4 H

Sans date :

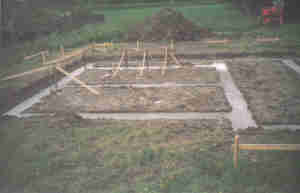

Placement des chaises

2 X 9 H

Sert à tirer des ficelles entre les chaises pour suivre la direction des fondations et des murs de soutènement

Niveau zéro : niveau du seuil d’entrée. Permet le report au niveau à bulle d’eau chaque fois que nécessaire.

Agrandissement

Agrandissement

Sans date :

Compteur eau et électricité

Trou et placement du compteur eau: 1 X 8 H

Délai de branchement des eaux : +- 1 mois

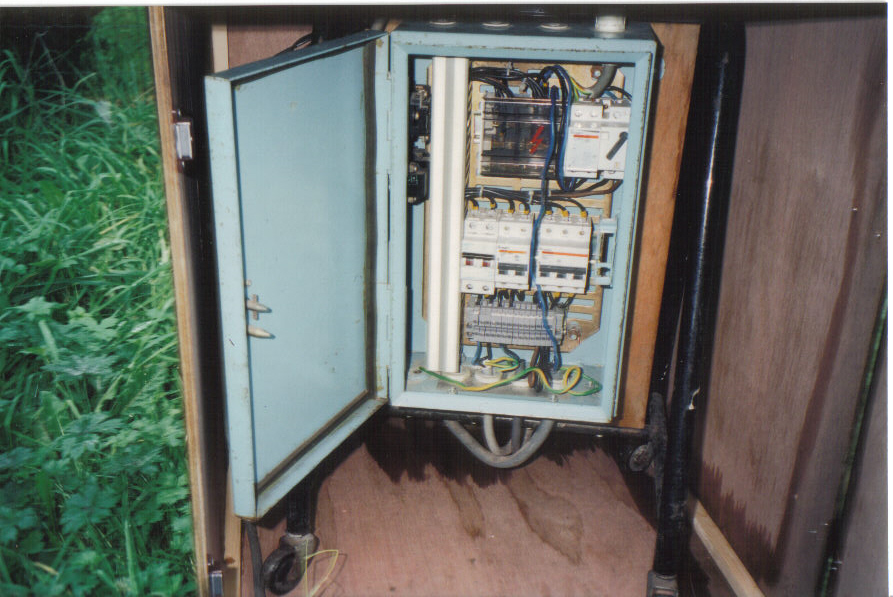

Compteur électricité temporaire triphasé (pour grue) 10 A max

Délai de branchement : +-15 jours

Compteur temporaire prêté par membre de la famille ; transformé en tri 380 V : 1 X 4 H

Agrandissement

Sans date :

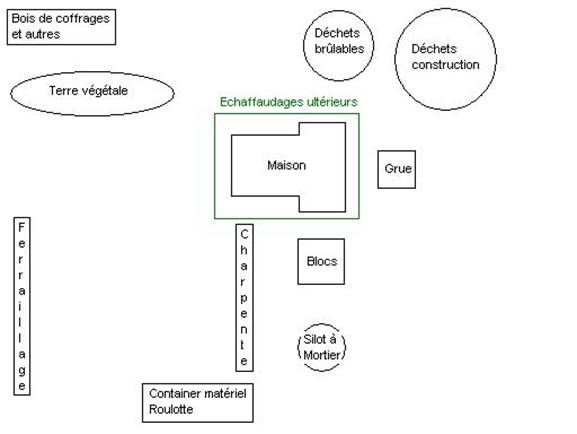

Plan du chantier avec emplacements attribués

Mardi 15/05/01 :

7 H

-Début du terrassement par le constructeur (3 hommes et 2 pelleteuses ; la nôtre incluse)

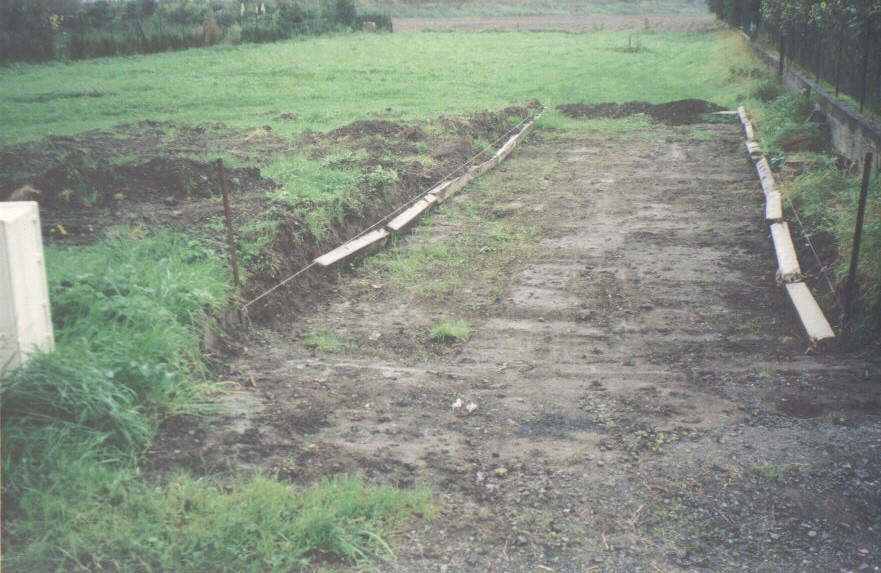

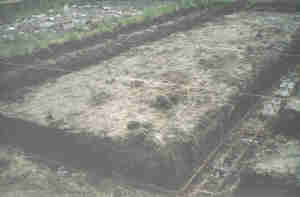

Terminé terres végétales et ¼ des fondations

-Faire plan d’organisation du terrain

-Pas besoin de plastique en fond de fondations

-Pour livraison béton 350 kgs hydrofuge : le constructeur s’occupe de la commande, mais nous payons directement au fournisseur

-Remis les plans de la construction au constructeur

En A3 couleur plastifiés (3 exemplaires:1 chef chantier, 1 constructeur, 1 nous)

-Pour livraison blocs : attendre que les fondations soient  coulées

-Crochets mursec : longueur 250mm sans casse goutte mis en descente sans clips d’attache d’isolant (car tombent dans le vide de construction – créneau lorsqu’on les plie), mettre plutôt un morceau d’isolant de 3 cms entre l’isolant principal et le  parement pour blocage

-Diba : voir pour acheter 4 X le périmètre de la maison, 3ème couche de diba à replacer en bloc supérieur

Agrandissement

Mercredi 16/05/01

-8 H

-7 Hommes

-Terminé tranchées des fondations

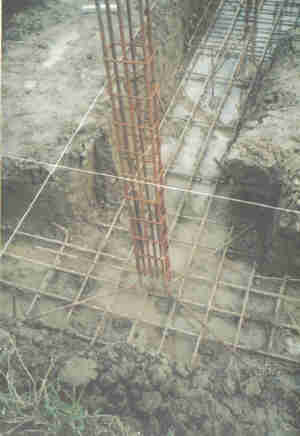

-Presque terminé placement armatures (reste à placer 2 poteaux)

-Béton prévu pour 12H30 le 17/05 commandé par constructeur (a demandé 1 pompe à béton pour facilités)

-Ai commandé matériaux au fournisseur pour vendredi AM

Fournisseur a téléphoné qu’ils n’ont pas reçu le pastique d’enrobage en 2 cms, ni en 1.5 cm (armature de ferraillages), mais seulement en 2.5 cms ; voir chez autre fournisseur si existe chez eux.

-Se sont trompés : 2 poteaux à changer d’emplacement

Jeudi 17/05/01

-4 H

-Demander au constructeur quand il préfère que soit  livré le plancher du RDC

-Mursec : acheté 1.000 pces, les donner au constructeur

-commencé 10H30 :3 hommes pour placement des derniers poteaux

-12H30 : arrivage du béton avec pompe (2 camions de 6 m3).Chauffeur avec pompe a commandé 5m3 en plus, total 17m3 tout juste

-Terminé la coulée à 14H30

-Vérifié les poteaux, OK

-Acheté les écarteurs d’armatures diam 8 enrobage 20 : 300 pces

Diam 12 enrobage 2.5 pour les enrobages 1.5 diam 8 +1.5=2.3 (200 pces)

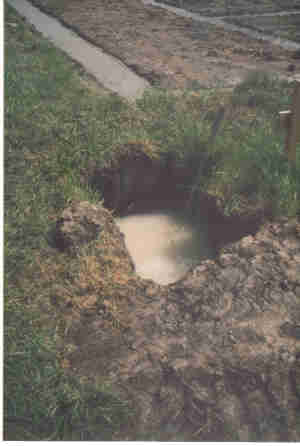

-Ont dû pomper dans le trou des fondations car niveau d’eau +- 5 cms (si le terrain est assez humide,faire un trou de +-1 m3 à environ 3 m des futures fondations ;ce qui permettra lors de la coulée de béton d’évacuer l’excès d’eau surnageant à l’aide de seaux)
